摘要:隧道地質超前預報與監控量測是確保隧道順利施工的有效措施,通過綜合超前預報的實踐,證明超前預報和監控量測在隧道施工的中的重要性。
關鍵詞:隧道,地質超前預報,監控量測,技術
1.工程概況
福建泉三高速公路下渡隧道左、右線全長3515米,隧道區上覆蓋薄層殘坡積粘性土,下部巖層以二疊系童子巖組煤系地層為主,巖性主要為泥碳質膠結的粉砂巖、砂巖,局部夾薄層狀煤線、煤層;進口段為侏羅系長林組粉砂巖,受區域構造影響,巖層完整性較差;隧道發育三條構造帶F03、F04、F05,隧道巖層富水性強,級別多為Ⅳ、Ⅴ級,穩定性差,由于圍巖破碎復雜,隧道施工期間采用了地質超前預報與監控量測技術,使該隧道安全快速地建成通車。
2.工作方法和原理
2.1洞內圍巖與支護結構觀察
(1) 了解在未支護時開挖面圍巖的穩定性;
(2) 了解巖層、斷層、節理、褶皺、地下水、裂隙發育情況;
(3) 了解支護結構變形、開裂情況;
(4) 核準圍巖類別;
(5) 了解洞口、淺埋段的地表變形、建筑開裂,判別松動區范圍。
2.2凈空變位及拱頂下沉
根據變形量、變形速度、變形收斂情況用以:(1)非確定性動態反分析(判別圍巖與支護穩定,及塑性區分布);(2)確定初期支護和施工方法的合理性;(3)確定模筑二次襯砌時間。
2.3地表沉降
判別洞口、淺埋段松動區范圍,推測作用于支護結構的荷載大小。
2.4地質超前預報
目的:(1)進一步確認和詳細劃分圍巖級別;(2)預報不良地質,如:巖層、斷層、褶皺、裂隙發育情況;(3)預報圍巖富水段的分布情況;(4)使支護與投資更加合理。
3.監控量測技術方案

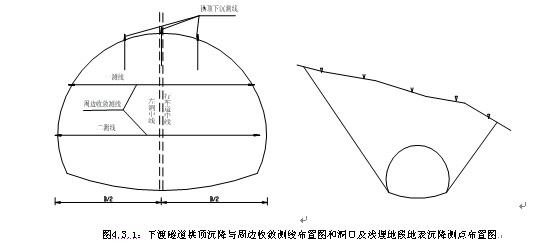

根據下渡隧道圍巖與支護結構的設計情況,為滿足下渡隧道施工安全和可能有的設計變更,找出適合于下渡隧道不同圍巖類別與支護類型的3種量測斷面,分別為A型、B型和C型。A型量測斷面適用下渡隧道Ⅳ、Ⅴ、Ⅵ類圍巖段,包括以下工作:(1)在未支護時開挖面圍巖穩定性;(2)巖層、斷層、褶皺、裂隙發育情況;(3)拍照記錄;(4)根據實際情況初步判斷圍巖級別;(5)提交簡要地質分析報告。B型量測斷面為隧道監控量測的必測項目,適用下渡隧道各類圍巖段。具體量測項目包括:洞內地質狀態與支護結構安全性觀察,凈空變位及拱頂下沉。C型量測斷面為地質超前預報,適用下渡隧道各類圍巖段。設置該量測斷面的目的是:進一步確認和詳細劃分圍巖級別;預報不良地質,如:巖層、斷層、褶皺、裂隙發育情況;預報圍巖富水段的分布情況;使支護與投資更加合理。邊位移量測測點和洞口及淺埋地段地表沉降測點布置見圖4.3.1。
4.地質超前預報
地質預報方法包括傳統的地質分析法、地球物理探測法、鉆探法及其有機結合的綜合法,隧道施工地質工作包括跟蹤地質調查和超前地質預報,施工地質工作的目的是為了做好超前地質預報工作,超前地質預報包括熟悉研究地勘資料、跟蹤地質調查(掌子面觀測)及使用有效探測手段等三方面的有機結合。(1)地質分析法,包括掌子面及地質素描,地層分界線、構造線及地下地表相關條件分析判斷與計算,地質作圖等。(2)地球物理方法總稱之為波動學方法,地球物理探測儀器包括地質雷達、TSP(隧道地震探測儀)或TGP(隧道地質預報儀)、陸地聲納儀、面波儀、瑞利波儀、瞬變電磁法或激發極化、紅外探測儀等,本次使用從加拿大進口的EKKO-100型地質雷達儀來完成,探測范圍一般為30~40m。(3)鉆探法,鉆孔的位置、方位、傾斜角度、深度、數量等可根據探測對象和目的確定,由于隧道開挖炮眼數量較多,且風鉆或掘巖臺車打眼比較方便,對其中的幾個炮眼加深至5~8m作為預報探測孔,實踐證明會收到較好的效果。
5.量測頻率及儀器設備
每一量測斷面,隧道毛洞開挖后立即埋設傳感器并測量初值,量測頻率:1~7天:每天1~2次;8~15天:每天1次;16~30天:每兩天1次;1~3個月:每周1~2次;大于3個月:每月1~3次。監控量測儀器及主要傳感器見表5.1。

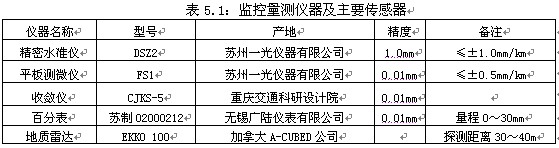

表5.1:監控量測儀器及主要傳感器
6.圍巖實際情況和預報圍巖的對比情況
圍巖級別提前預報的準確率:基本符合實際,準確率90%。斷層、破碎帶預報的樁號和長度超前預報的準確率:基本符合實際,準確率達90%。詳細預報結果見表一

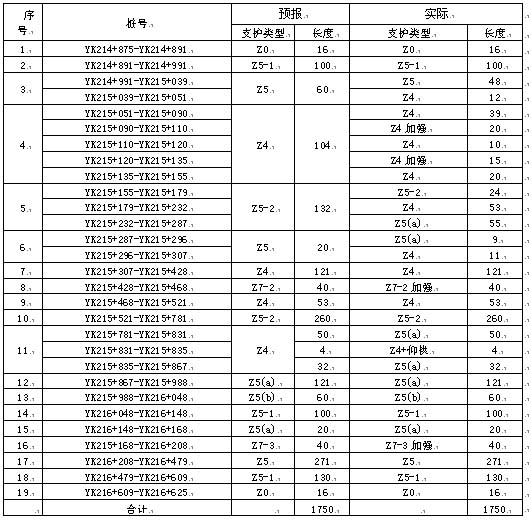

表一下渡隧道右洞預報圍巖類別與實際圍巖類別對比表
7.存在的問題和建議
(1)目前隧道施工中對監控量測的重要性認識不夠,沒有認識到監控量測是新奧法施工的靈魂,通過地質超前預報,及時采取應對措施,對隧道安全施工非常重要。
(2)公路隧道對于超前地質預報的認識不高,沒有規范要求,使得隧道施工中超前地質預報這樣重要的工作可有可無。
(3)鑒于某些地質情況的復雜性,現場工作條件、工作密度和超前地質預報技術的局限性,一種預報方法還不一定能夠解決所有的地質問題,仍需不斷總結經驗教訓,根據不同情況多方法結合,提高預報水平。
(4)各種預報方法各有其優缺點,需要相互補充,相互印證,這樣預報準確率會更高。
參考文獻
[1]中華人民共和國鐵道部.鐵路隧道超前地質預報技術指南(鐵建設[2008]105號).中國鐵道出版社2008.
[2]中華人民共和國交通部.公路隧道施工技術規范(JTJ042-94).人民交通出版社.1994.
[3]交通部第一公路工程總公司.公路施工手冊隧道(上)(第一版).人民交通出版社.1999.
文章標題:下渡隧道地質超前預報與監控量測技術
轉載請注明來自:http://m.wangshangbanli.cn/fblw/ligong/jiaotongyunshu/2416.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © m.wangshangbanli.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
