建筑通風空調安裝施工技術與專業協調

所屬欄目:機械論文 發布日期:2011-01-11 08:42 熱度:

  【摘要】做好與土建、裝飾及工序協調,是控制通風空調安裝工程質量的前提,在此基礎上,系統的概括了通風空調安裝工程各分項工程質量控制的重點及操作要求。
  【關鍵詞】建筑安裝;通風空調;施工技術;施工協調
  1.引言
  建筑安裝工程因其工序工藝要求,不僅具有較強的技術性,更要求與其它專業施工相協調。因此,搞好通風安裝工程施工,即要注意施工技術層面的控制,又要搞好專業協調工作,從而才能保證工程質量,建設人民滿意工程。
  2.機電安裝工程專業協調措施
  (1)與土建的配合。加強與土建單位的協調,安裝前核實預留孔洞、預埋件、及設備基礎的標高、位置、尺寸,及時辦理交接手續,管道施工前,要求土建人員彈出地面五零線和吊頂高度線,隔墻位置線等。以便管道能準確定位安裝。管道井的澆注和堵洞要和土建單位配合好。
  (2)安裝各專業間配合。在管井、管廊、設備機房等部位各專業管線紛雜、交叉錯疊,如事先不進行有效的協調,容易產生相互干擾和影響的情況,造成工程整體施工進度或質量出現問題。因此,對交叉節點處的施工,事前進行機電管線空間布置上的協調,繪制出機電綜合管線施工圖,在綜合圖的基礎上進行支吊架的協調。
  (3)與裝飾工程配合。在施工中,對在飾面上安裝的器具參考相應部位裝修圖進行定位,避免日后不必要的修改或破壞,進而影響整體的裝飾效果。在配合施工時,安裝單位應主動與裝飾單位聯系,及時了解墻面與樓地面的進度,把有關工作量按時安裝完畢。
  3.建筑通風安裝施工技術
  3.1孔洞、套管及埋件的預留
  (1)樓板預留洞要求。預留洞位置正確,洞口應光滑完整無破損。使用鋼模盒應清理干凈,外刷脫模劑。固定應牢固可靠,采用三點固定方法,控制出模時間,過早將產生洞口塌陷,過晚將給出模造成困難,破壞洞口的完整性。
  (2)套管設置規定。通風管道穿樓面、屋面及墻體均需設置套管,穿墻套管應保證兩端與墻面平齊,穿樓板套管應使下部與樓板平齊,套管環縫應均勻,用油麻填塞,外部用膩子或密封膠封堵;當管道穿越防火分區時,套管的環縫應該用防火膠泥等防火材料進行有效封堵。
  3.2通風空調風管系統施工
  (1)風管制作。風管展開,依照或放樣圖把風管表面形狀按實際大小鋪在板料上,展開方法采用平行線、放射線或三角線展開法;板材下料后壓口之前,必須用倒角機或剪刀進行倒角。板材的拼接和圓形風管的閉合咬口采用單咬口。矩形風管邊長大于或等于630mm,保溫風管邊長大于或等于800mm,其管段長度大于1200mm時,應采取加固措施。
  (2)風管及部件安裝。風管支吊架在制作前,首先要對型鋼進行矯正,矯正的順序為先矯正扭曲后矯正彎曲。吊架安裝前,核對風管坐標位置和標高,按風管的中心線找出吊桿安裝位置,單吊桿在風管的中心線上,雙吊桿可按托架的螺孔間距或風管的中心線對稱安裝。
  法蘭連接時,首先按要求墊好墊料,然后把兩個法蘭先對正,把插條對好,用木錘及塑料錘輕打,要輕打插條。直到所有插條都穿上后。風管連接好后,以兩端法蘭為準,拉線檢查風管連接是否平直。

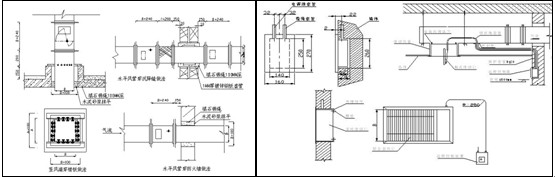

  風管安裝時,據施工現場情況,可以在地面連成一定長度,采用吊裝的方法就位,也可以把風管一節一節地放在支架上逐節連接,一般的安裝順序是先干管后支管。風管過墻、過樓板安裝的質量對建筑、裝飾的影響很大,應按圖1所示進行安裝。
  (3)風口的安裝。風口安裝從接口和外觀兩方面要求。風口與風管連接嚴密、牢固保證風口與風管離縫處不漏風;風口在室內墻面或吊頂做到橫平豎直,表面平整,風口與裝飾面貼實,達到無明顯縫隙。防、排煙風口安裝為工程安裝之重點,安裝時需要注意保證風口的安裝方向,安裝操作高度,以及與風管連接處的防火處理,以保證防火系統的功能。風口與風管的連接應嚴密、牢固,與裝飾面緊貼,表面平整不變形,調節靈活、可靠。條形風口的安裝,接縫處應銜接自然,無明顯縫隙。統一廳室、房間內的相同風口的安裝高度應一致,排列應整齊。
  (4)排煙防火閥、排煙口安裝。在排煙閥至遠程控制裝置的相應位置鋪設好套管,套管的兩端一端緊靠排煙閥另一端靠遠程控制裝置,然后將纜繩穿入套管,將纜繩的一端穿進閥體上彈簧機構內,并將它栓在穿在線軸上,用鋼絲繩夾在固緊,剪去多余的綱索。纜繩另一端穿進遠程控制裝置并穿過道線軸繞在卷筒上,至少繞三圈,將多余的部分剪去,安裝如圖2所示:
  圖1風管穿墻做法圖2排煙防火閥、排煙口安裝做法
  3.3空調機組安裝
  空調機組的吊裝均采用吊車。吊裝前必須進行預吊,時間不的小于3min,離地為100毫米,并檢查鋼絲繩、卡扣等,確實無安全隱患時,才可正式吊裝。在安裝機組之前,應對施工完了的基礎尺寸和施工質量進行驗收。將空調機組吊起徐徐放落在離混凝土基座地面30mm時,將橡膠減震墊放于空調機俎的下方,然后將機組放落減震墊上,使機組就位。注意空調機組應放落于基礎的中心,四面均勻,橡膠應放落于設備的四腳部位以及中間部位。
  機組的找平可在機體頂部法蘭口的平面上或在壓縮機增速箱上部的加工面上,用水平儀測量水平,擰在底板上的螺栓進行調整,機組縱向橫向的水平準許差為1.5/1000以下。應特別注意保證機組的縱向水平度,以免壓縮機轉子的機組內竄動,迫使推力軸承額外承受一種附加軸向力,并防止擦傷葉輪和內部氣封齒。機組安裝完畢,在其四周搭設護欄并用木板封閉,進行成品保護。
  3.4風機盤管安裝
  ⑴盤管安裝前,進行單機三速試運轉及水壓檢漏試驗。試驗壓力為系統工作壓力的1.5倍,試驗觀察時間為2min,不滲漏為合格;通電試驗時,機械部分不得摩擦,電氣部分不得漏電,整機不得抖動不穩;水壓試驗時,試驗壓力為系統工作壓力的1.5倍,試驗觀察時間為2min,不滲漏為合格。并檢查各接點是否松動,防止產生附加噪音。
  ⑵安裝風機盤管應設有單獨的支吊架固定,安裝的位置、高度及坡度應正確,固定牢固;機組與風管、回風箱或風口的連接,應嚴密、可靠。為便于拆卸、維修和更換風機盤管,裝飾頂棚應設置比風機盤管位置四周各大250mm的活動頂棚,活動頂棚里不得有龍骨擋位。支吊架的吊桿與風機盤管連接處采用雙螺母緊固。
  ⑶支吊架與風機盤管接觸處應有4~5mm的橡膠墊層,螺栓配置墊圈,以降低室內噪音。
  3.5風機安裝
  風機搬運和吊裝過程中繩索要固定在承力吊環上,不得綁縛在轉子、外殼和軸承蓋的吊環上。繩索和外殼接觸處要加襯墊,保護機體表面和其它部位。
  風機與風管連接處要加軟接,進風口軟接長度為100mmm,出風口軟接長度為150mm,接縫處要嚴密牢固,不允許軟接頭變徑。風機進出風口,在與風管或其他設備連接前,應作封閉處理;進、出口風管直通大氣處加裝防護網。
  3.6系統試運轉及調試
  在通風管道及其部件、各種通風空調設備安裝完畢后,經過管內及設備除塵、清掃、空調設備試運轉、風管空吹、送風等工序后,即可進行系統調試。運轉調試前會同監理進行全面檢查,全部符合設計、施工及驗收規范和工程質量評定標準的要求,才能進行運轉和調試,系統風量調整采用“流量等比分配法”或“基準風口法”,從系統最不利環路的末端開始,最后進行總風量的調整。通風機轉速的測量可采用轉速表直接測量風機主軸轉速,重復測量三次取其平均值的方法。
  4.結語
  在建筑安裝通風空調施工施工質量控制不僅涉及人、材、物,還涉及到時間和空間,任何一個環節的疏漏都會影響到工程的質量。它是一項全面而細致的工作,貫穿于工程的整個過程,工程技術人員應優先采用先進技術,保證施工質量,使給通風空調工程達到節省空間、使用方便、經久耐用和美觀舒適的效果。
  參考文獻
  [1]王現忠,楊葆村.淺談中央空調施工的一點體會[J].中國醫院建筑與裝備,2009.2
  [2]蘇鋼.西安凱萊大酒店中央空調施工中的質量控制[J].潔凈與空調技術,2006.1        論文網

文章標題:建筑通風空調安裝施工技術與專業協調

轉載請注明來自:http://m.wangshangbanli.cn/fblw/ligong/jixie/6377.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 日本高清在线播放一区二区三区 | 在线h片 | 久久久久久亚洲精品中文字幕 | 欧美日韩中文字幕在线 | 香港经典a毛片免费观看…伊人色综合久久 | 2021精品国内一区视频自线 | 欧美日韩综合 | 国产欧美久久久精品影院 | 免费国产一区 | 欧美.亚洲.日本一区二区三区 | 一区二区精品视频 | 午夜精品一区二区三区在线视 | 日本免费黄色网址 | 欧美精品第一区 | 日韩欧美在线不卡 | 91在线精品亚洲一区二区 | 国产欧美成人一区二区三区 | 91香蕉福利一区二区三区 | 欧美日韩视频在线 | 色综合91久久精品中文字幕 | 亚洲一区二区三区精品视频 | 国产在线观看免费 | 久久频道毛片免费不卡片 | 人人添人人澡人人澡人人人爽 | 亚洲欧美在线观看视频 | 欧美日韩视频一区二区在线观看 | 亚洲精品成人久久久影院 | 日韩精品欧美亚洲高清有无 | 亚洲欧美日韩激情在线观看 | 亚洲国产精品久久久久666 | 欧美日韩高清不卡免费观看 | 欧美亚洲综合另类在线观看 | 一区二区在线观看视频 | 亚洲美女一区二区三区 | 国产精品免费视频网站 | 极品毛片| 精品国产乱码一区二区三区麻豆 | 国产乱淫a∨片免费视频 | 黑人一区二区三区中文字幕 | 欧美日韩亚洲第一页 | 久久久一区二区三区不卡 |
