所屬欄目:項目管理論文 發布日期:2011-07-14 17:04 熱度:
摘要:本文結合懷新高速公路第七合同段工程實際,總結了工程施工中有效降低施工項目成本的方法和途徑,指出在工程全過程施工中應遵循的管理措施,以有效降低施工成本。
關鍵詞:公路;成本管理;措施
前言
當前,在日趨激烈的建設市場競爭中,公路工程項目的標價越來越低,如何增收節支、挖潛增效,如何獲取最佳利潤,是當今公路工程承包單位非常值得思考的問題。那么解決這些問題的最有效途徑就是做好項目成本控制與核算。
公路工程施工成本控制是對施工過程所消耗的人力資源、物質資源和費用開支的系統管理,它需要對整個施工過程進行計劃、監督、調節和限制。施工項目成本控制方法,也需要靈活運用、因地制宜,不同的工程規模,不同的施工環境,要采用不同的成本控制方法。
針對當前公路項目成本支出大、利潤低的狀況,筆者以懷新高速公路施工成本控制實例,談談公路工程項目施工成本控制與核算的幾點看法。
1、工程背景
懷化至新晃高速公路第七合同段,是“十五”規劃的國家高速公路網上海至昆明中的重要一段,是連接華東與中、西部地區的交通大通道。合同段路線全長5.5km,工程總預算9635.03萬元,實際成本為8960.58萬元,比預算成本9635.03萬元降低了674.45萬元。
2、成本預測和成本計劃
制定落實責任成本,搞好施工前的成本預測。工程簽約后,首先開展編制施工預算、成本計劃、再結合現行、當地人工、材料、機械的市場價,測算出工程總成本。
2.1目標成本的確定
在項目中標之后,根據施工組織設計和中標后預算以及企業的整體情況,下達了一個目標利潤,即要求項目實現利潤的最低限。但是,項目并未根據這個目標利潤制定目標成本,而是在考慮了當前市場狀況和項目綜合實力的基礎上,重新確定成本目標。
(1)結合項目的實際狀況和當前的市場價格,重新做出施工預算,確定施工項目的預算成本。
(2)在綜合考慮了項目整體施工進度和施工質量之后,對施工預算成本中各分部分項工程以及重要工序再次進行分析,找出能夠降低成本的關鍵點,進行資源配置的合理優化,并根據其重新確定目標成本。如表1和表2。

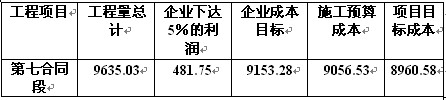

表1項目目標成本表(單位:萬元)

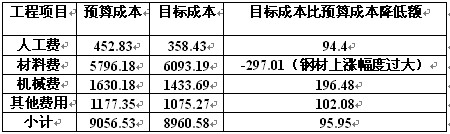

表2預算成本與目標成本比較(單位:萬元)
(3)在成本管理的過程中,每月按費用進行成本歸集,并將其與目標進行比較,分析原因,采取相應的改進措施。
2.2優化施工工期降低工程成本
項目確定最優的施工方案來計算的工程項目的工期。在安排工期時,按照合理的工時、工期進行勞動力的安排、材料的供應和機械設備的合理配置。施工組織實施時嚴格按照施工組織設計要求進行,避免不顧工程質量而盲轉自目加快進度的現象。
不斷優化施工組織方案,并及時組織開展“大干一百天”勞動競賽,比如水泥穩定碎石底基層的攤鋪原計劃需用施工三個月,結果僅用了67天就保質保量地完成了任務。
3、施工階段成本控制
3.1改進施工工藝,合理組織施工
進行必要的施工工藝改進可以很好的降低施工成本,甚至能夠有效的縮短工期,提高經濟效益。
合理地布置施工現場、臨時設施和工藝流程。便道的選線,棄土場的設置,使車輛運輸方便、運距縮短等。
結合工程任務的實際情況,以施工定額為標準,以施工隊或班組為最基本的核算單元,推行內部定額工日和工序單價承包制,對施工過程中的每道工序嚴格把關,通過合理組織施工隊伍,積極提出合理化建議活動,優化施工方案等達到控制和降低成本的目的。
3.2加強材料管理,節約材料費
為加強成本控制,提高成本意識,在施工中既要講進度,又要算成本。
為了降低材料價格,首先在進料前安排專人到有關料源場地調查了解行情,然后對料源價格、質量、道路進行綜合分析對比,在保證質量的前提下,用價格最低、運距最短,道路及場地最好的定為用料的料源,以節約材料的成本。
進料時選派可靠并富有經驗的收料人進行把關,收料人不僅嚴把質量關,而且還嚴把進料數量關。當然說收料是有一定難度的,因為材料的多品種、運料車輛也不統一,有后八輪、東風車、農用車運,有的運料人總想在收料的數量上粘點光或玩弄虛方等。針對這些不利工程成本降低的因素,采取相應的措施,即對他們首先進行批評教育;對不聽勸阻的車主采取取締拉料資格;安排專人在工地附近監視,發現問題及時制止處理,杜絕此類事情的發生。在堆放料物的地方,為防止施工現場的車輛碾壓入土造成材料浪費,采取了放料場地灑水壓實的辦法。為防止材料被盜,安排了專職警衛人員日夜值班。由于制度健全,領導重視,要求嚴格,所進各種地材均達到質量優良。
加強對現場材料的使用管理,項目部針對現場情況對剩余料管理做了補充規定,規定在材料庫門口前發現有螺絲、彈簧墊、平墊、元釘的,每個扣庫房管理人員5元;電焊間門前發現丟存的電焊條長度超過8公分的,每根罰5元,石子、砂子浪費超過50公斤的,要按原價的3倍罰款。由于嚴格把關,措施到位,各項物資降耗指標均超過公司的規定。
3.3加強施工機械管理,節約機械費用
在施工中對工程所用的機械,采用了以下方法:
(1)機械進場根據工程施工的計劃安排及施工項目的先后順序,用時提前3天進場,最大限度地發揮機械效能,增加機械的運轉率,減少機械的閑置,這樣對施工場地也好安排。同時,根據實際工程進展情況盡量減少機械的臺數,提高機械的利用率,以節約機械調遷費和使用費。
(2)實行機械租賃制,有效避免機械的閑置時間。尤其是高速公路路基工程施工受天氣影響大,在“七八九”黃金施工高峰期租賃機械設備,既能加快施工進度,又能避免上半年雨季時期的機械閑置,極大的提高了機械的使用效率,降低了機械使用成本。
文章標題:淺談施工企業項目施工成本控制措施
轉載請注明來自:http://m.wangshangbanli.cn/fblw/jingji/xiangmu/9712.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
經濟論文范文
郵電論文 文化產業論文 特許經營論文 餐飲管理論文 房地產論文 人力資源論文 項目管理論文 工商企業管理論文 家政論文 物業論文 國際貿易論文 電子商務論文 審計論文 財會論文 統計論文 財稅論文 銀行論文 證券論文 保險論文 金融論文 經濟學論文 市場營銷論文 旅游論文
SCI期刊分析
copyright © m.wangshangbanli.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
